Quản lý công việc nhóm bằng Google Sheets: bảng việc, Kanban, nhắc hạn
Cách quản lý công việc nhóm bằng Google Sheets: cột cần có, công thức báo trễ hạn, Kanban bằng FILTER, tổng quan theo người và nhắc hạn qua email.
Công việc & bán hàng · 17 phút đọc
Một báo cáo công việc hằng tuần tốt có 4 phần: việc đã làm, kết quả bằng con số, vướng mắc cần người khác gỡ, và kế hoạch tuần tới — đọc hết trong 2 phút. Lỗi phổ biến nhất là kể danh sách việc thay vì nói việc đó mang lại gì. Bài có mẫu chữ để chép cho sếp và cho nhóm, bảng sửa câu "kể việc" thành câu "kết quả", và cách để Google Sheets tự gom việc đã xong trong tuần thành đoạn báo cáo bằng FILTER và TEXTJOIN.

Người đọc báo cáo tuần — sếp, trưởng nhóm, đồng nghiệp — chỉ cần trả lời được ba câu: tuần qua có tiến triển gì đáng kể, có gì đang kẹt cần tôi ra tay, và tuần tới bạn sẽ làm gì. Báo cáo không trả lời được ba câu này thì dài mấy cũng phải hỏi lại.
Với người viết, báo cáo tuần là bằng chứng về việc mình làm: cuối quý, cuối năm khi đánh giá theo KPI, 12 bản báo cáo tuần có số liệu là tài liệu thuyết phục hơn mọi lời kể. Nó cũng buộc bạn nhìn lại tuần: việc nào xong, việc nào cứ bị đẩy mãi.
Báo cáo tuần khác kế hoạch tuần: kế hoạch viết đầu tuần, nói sẽ làm gì; báo cáo viết cuối tuần, đối chiếu với kế hoạch đó. Cách lập kế hoạch, chọn việc ưu tiên và họp đầu tuần có ở bài mẫu kế hoạch công việc tuần — bài này nói về nửa còn lại.
| Phần | Viết gì | Ví dụ | Người đọc muốn biết |
|---|---|---|---|
| 1. Đã làm | 3–5 việc quan trọng nhất, không liệt kê hết | Gửi báo giá khách Minh Phát | Bạn dành thời gian vào đâu |
| 2. Kết quả bằng số | Mỗi việc đã làm mang lại gì: tiền, số lượng, tỷ lệ, so với mục tiêu | Báo giá 48 triệu, hẹn trả lời 27/10 | Có tiến triển thật không |
| 3. Vướng mắc | Việc chưa xong, lý do, cần ai làm gì, trước ngày nào | Chờ duyệt ngân sách trước 28/10 | Tôi cần làm gì |
| 4. Kế hoạch tuần tới | 2–4 việc chính, có hạn | Chuẩn bị hội chợ 05/11, hạn 30/10 | Tuần sau đối chiếu cái gì |
Trong thực tế, phần Đã làm và Kết quả nên viết chung trên một dòng: "Gọi lại 15 khách cũ: 6 khách đặt lại, 9,5 triệu". Tách riêng hai danh sách thì người đọc phải dò xem kết quả nào thuộc việc nào.
Phần Vướng mắc là phần có giá trị nhất với sếp nhưng hay bị viết sơ sài nhất. Một vướng mắc đủ ý có ba thứ: chuyện gì đang kẹt, ảnh hưởng gì nếu không gỡ, và bạn đề xuất ai làm gì trước ngày nào. "Chưa có ngân sách" chỉ là than; "Cần duyệt ngân sách quảng cáo tháng 11 trước 28/10, nếu không lịch đăng lùi 1 tuần" là việc sếp làm được ngay.
Phần Kế hoạch tuần tới nên ngắn và có hạn, vì tuần sau bạn sẽ mở nó ra để viết phần Đã làm. Đầu báo cáo tuần sau, ghi một dòng đối chiếu: "Kế hoạch tuần trước 4 việc, xong 3, việc còn lại chuyển sang tuần này vì…".
Mẫu dưới đây viết cho cấp trên, gửi qua email hoặc Zalo. Thay tên, ngày và nội dung; giữ nguyên bốn mục và thứ tự.
BÁO CÁO CÔNG VIỆC TUẦN 19/10 – 25/10/2026
Người báo cáo: Nguyễn Thị Lan — Bộ phận Kinh doanh
1. Kết quả chính
- Gửi báo giá khách Minh Phát: 48 triệu, khách hẹn trả lời 27/10.
- Gọi lại 15 khách cũ: 6 khách đặt lại, doanh thu 9,5 triệu.
- Hoàn thành 4/6 việc có hạn trong tuần (67%).
2. Chưa xong, lý do
- Chốt nội dung tháng 11 (hạn 23/10): chờ duyệt ngân sách quảng cáo.
3. Cần anh/chị hỗ trợ
- Duyệt ngân sách quảng cáo tháng 11 trước thứ Ba 28/10, nếu không lịch đăng bài lùi 1 tuần.
4. Kế hoạch tuần 26/10 – 01/11
- Chuẩn bị hội chợ 05/11: chốt gian hàng, in 500 tờ rơi (hạn 30/10).
- Chốt nội dung tháng 11 ngay khi có ngân sách.Mẫu ngắn cho nhóm chat hằng tuần, mỗi người một tin, không cần đề mục:
[Tuần 19/10] Lan
Xong: báo giá Minh Phát (48tr, chờ trả lời 27/10); gọi lại 15 khách cũ (6 đặt lại).
Kẹt: nội dung T11 chờ duyệt ngân sách.
Tuần tới: hội chợ 05/11 — cần Tuấn hỗ trợ in tờ rơi trước 30/10.Vài quy ước giúp báo cáo dễ đọc: mỗi gạch đầu dòng bắt đầu bằng động từ (Gửi, Gọi, Sửa, Chốt); con số đứng ngay sau dấu hai chấm; ngày ghi dạng 27/10, không ghi "tuần sau", "sắp tới". Báo cáo gửi qua email thì đặt tiêu đề cố định "Báo cáo tuần 19/10 – 25/10/2026 – Lan" để sếp tìm lại được.
Đây là lỗi gặp ở gần như mọi báo cáo tuần của người mới: liệt kê việc đã làm như một nhật ký. "Họp với khách", "làm báo cáo", "xử lý đơn hàng" cho biết bạn bận, không cho biết bạn tạo ra gì. Cách sửa là hỏi thêm một câu sau mỗi việc: "…và kết quả là gì?"
| Kể việc | Viết thành kết quả |
|---|---|
| Gọi điện chăm sóc khách cũ | Gọi lại 15 khách cũ: 6 khách đặt lại, 9,5 triệu |
| Làm đối soát công nợ | Đối soát công nợ tháng 10: khớp 32/34 khách; 2 khách lệch tổng 3,4 triệu, đã gửi bảng đối chiếu |
| Sửa lỗi website | Sửa lỗi form đặt hàng: hết lỗi mất đơn trên điện thoại, 3 ngày qua không còn phản ánh |
| Đăng bài fanpage | Đăng 5 bài fanpage: 2 bài trên 1.000 lượt tiếp cận, 11 tin nhắn hỏi giá |
| Hỗ trợ nhân viên mới | Kèm 2 nhân viên mới: cả hai tự tạo được đơn và báo giá từ thứ Năm |
| Tiếp tục làm quy trình nhận hàng | Quy trình nhận hàng: xong 3/5 bước, còn bước kiểm đếm và nhập kho, dự kiến 28/10 |
Không phải việc nào cũng có số tiền. Khi không có, dùng một trong các loại kết quả sau: số lượng (32/34 khách), so với mục tiêu (đạt 80% chỉ tiêu tháng), trạng thái đo được (xong 3/5 bước), thay đổi (hết lỗi, giảm từ 2 ngày xuống 4 giờ), hoặc bước tiếp theo đã chốt (khách hẹn trả lời 27/10).
Việc dở dang cũng viết bằng tiến độ thay vì "đang làm": người đọc cần biết còn bao nhiêu và bao giờ xong. Một việc ghi "đang làm" ba tuần liền là tín hiệu nó quá to — chia nhỏ ra như bài kế hoạch tuần đã nói.
Đừng tô hồng con số
Một tuần không đạt cứ ghi thẳng "đạt 4/6 việc, 2 việc trễ vì…". Báo cáo đều đặn với số thật giúp sếp tin cả những tuần bạn báo tốt. Báo cáo tuần nào cũng 100% thì không ai đọc kỹ nữa.
Cùng một tuần làm việc, nhưng sếp và đồng nghiệp cần thông tin khác nhau. Viết một bản cho cả hai thường là quá dài với nhóm và quá vụn với sếp.
| Báo cáo cho sếp | Báo cáo cho nhóm | |
|---|---|---|
| Mục đích | Nắm tiến độ, quyết định, gỡ vướng | Phối hợp: ai đang làm gì, ai chờ ai |
| Nội dung chính | Kết quả bằng số, so với mục tiêu, việc cần sếp quyết | Việc xong ảnh hưởng tới người khác, việc đang chờ nhau, hạn sắp tới |
| Độ chi tiết | Gộp theo kết quả, bỏ chi tiết kỹ thuật | Chi tiết hơn: tên file, đường link, người nhận bàn giao |
| Hình thức | Email hoặc tin nhắn riêng, có đề mục | Tin trong nhóm chat hoặc đọc nhanh trong buổi họp tuần |
| Giọng văn | Ngắn, trang trọng vừa phải | Ngắn, thân mật, gọi tên người cần phối hợp |
Trưởng nhóm báo cáo lên trên thì gộp báo cáo của từng người: không chép lại 5 bản, mà viết theo kết quả của cả nhóm ("Nhóm kinh doanh: 3 báo giá mới tổng 120 triệu, 6 khách cũ đặt lại") rồi liệt kê vướng mắc cần cấp trên gỡ. Đây là lúc một bảng việc chung với cột người làm, ngày xong và kết quả giúp tiết kiệm nhiều thời gian nhất — phần tiếp theo chỉ cách để công thức tự gom.
Nhóm có họp tuần thì báo cáo nhóm thay luôn phần "mỗi người nói một phút". Ghi lại kết luận của buổi họp theo bài mẫu biên bản cuộc họp.

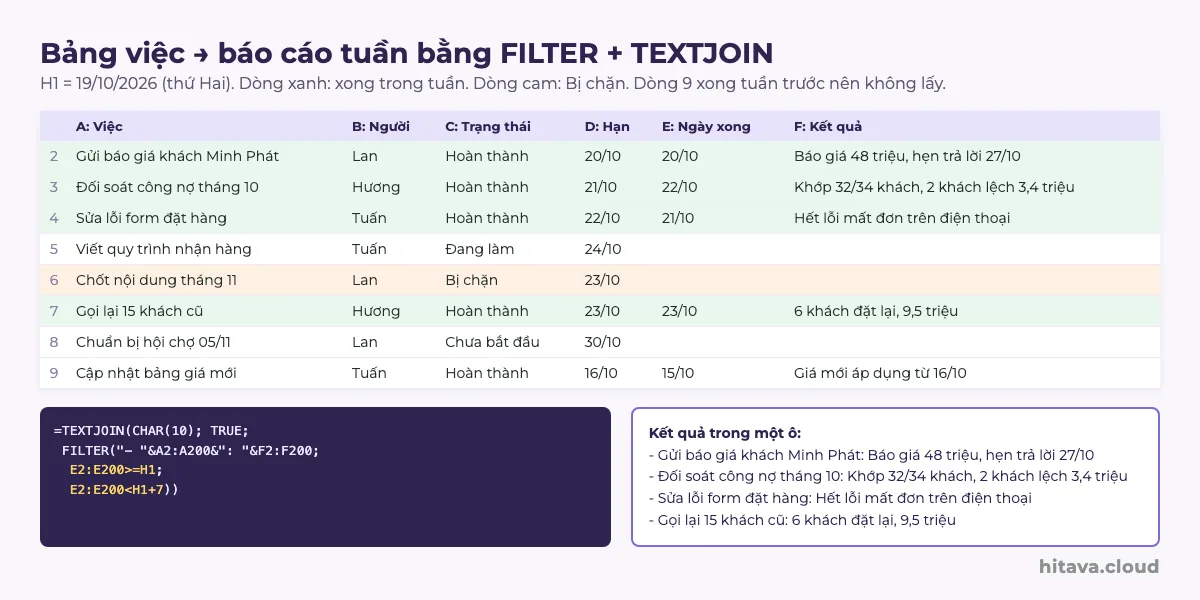

Nếu cả nhóm đã ghi việc vào một bảng tính, bạn không cần ngồi chép lại từng dòng. Bảng chỉ cần các cột: A Việc, B Người, C Trạng thái, D Hạn, E Ngày xong, F Kết quả. Cột F là nơi mỗi người ghi kết quả bằng số khi đánh dấu xong — chính là phần 2 của báo cáo. Cách dựng bảng việc nhóm có ở bài quản lý công việc nhóm bằng Google Sheets.

Bước 1 — ngày thứ Hai của tuần (H1). Công thức tự đổi mỗi tuần:
=TODAY()-WEEKDAY(TODAY();2)+1Thử lại: hôm nay thứ Bảy 24/10/2026, WEEKDAY = 6, H1 = 24/10 − 6 + 1 = 19/10/2026. Muốn làm báo cáo tuần trước, gõ đè 12/10/2026 vào H1.
Bước 2 — danh sách việc đã xong kèm kết quả (L3). FILTER lấy các dòng có ngày xong trong tuần, TEXTJOIN nối lại, mỗi việc một dòng (CHAR(10) là ký tự xuống dòng):
=IFERROR(TEXTJOIN(CHAR(10); TRUE; FILTER("- "&A2:A200&": "&F2:F200; E2:E200>=H1; E2:E200<H1+7)); "(chưa có việc xong)")Thử lại: ngày xong trong khoảng 19/10 – 25/10 có ở dòng 2 (20/10), 3 (22/10), 4 (21/10), 7 (23/10). Dòng 9 xong 15/10 bị loại. L3 ra 4 dòng: "- Gửi báo giá khách Minh Phát: Báo giá 48 triệu, hẹn trả lời 27/10" … "- Gọi lại 15 khách cũ: 6 khách đặt lại, 9,5 triệu". Không có việc nào xong thì FILTER báo #N/A và IFERROR hiện "(chưa có việc xong)". Số việc xong (L2): =COUNTIFS(E2:E200;">="&H1;E2:E200;"<"&H1+7) ra 4.
Bước 3 — vướng mắc (L4): việc đang Bị chặn, kèm người và hạn.
=IFERROR(TEXTJOIN(CHAR(10); TRUE; FILTER("- "&A2:A200&" ("&B2:B200&", hạn "&TEXT(D2:D200;"dd/mm")&")"; C2:C200="Bị chặn")); "(không có)")Thử lại: chỉ dòng 6 có trạng thái Bị chặn, L4 = "- Chốt nội dung tháng 11 (Lan, hạn 23/10)". Lý do và đề xuất ("chờ duyệt ngân sách trước 28/10") bạn tự viết thêm — công thức không đoán được phần đó.
Bước 4 — kế hoạch tuần tới (L5): việc chưa xong có hạn trong 7 ngày kế tiếp.
=IFERROR(TEXTJOIN(CHAR(10); TRUE; FILTER("- "&A2:A200&" (hạn "&TEXT(D2:D200;"dd/mm")&")"; C2:C200<>"Hoàn thành"; D2:D200>=H1+7; D2:D200<H1+14)); "(chưa có)")Thử lại: khoảng 26/10 – 01/11 chỉ có dòng 8, L5 = "- Chuẩn bị hội chợ 05/11 (hạn 30/10)". Dòng 5 "Viết quy trình nhận hàng" hạn 24/10 chưa xong không nằm ở đây; muốn đưa việc trễ vào kế hoạch, đổi điều kiện D2:D200>=H1+7 thành D2:D200>=H1.
Tỷ lệ hoàn thành việc có hạn trong tuần:
=COUNTIFS(D2:D200;">="&H1;D2:D200;"<"&H1+7;C2:C200;"Hoàn thành")/COUNTIFS(D2:D200;">="&H1;D2:D200;"<"&H1+7)Thử lại: hạn trong tuần có 6 việc (dòng 2–7), đã hoàn thành 4 (dòng 2, 3, 4, 7) → 4/6 = 67%. Muốn tính riêng việc xong đúng hạn: =SUMPRODUCT((E2:E200>=H1)*(E2:E200<H1+7)*(E2:E200<=D2:D200)) ra 3, vì đối soát công nợ xong 22/10, trễ một ngày so với hạn 21/10.
Bước 5 — gộp thành một đoạn để dán. Ghép các ô trên thành báo cáo hoàn chỉnh trong một ô:
="BÁO CÁO TUẦN "&TEXT(H1;"dd/mm")&" – "&TEXT(H1+6;"dd/mm/yyyy")&CHAR(10)
&"1. Đã xong ("&L2&" việc):"&CHAR(10)&L3&CHAR(10)
&"2. Vướng mắc:"&CHAR(10)&L4&CHAR(10)
&"3. Tuần tới:"&CHAR(10)&L5Thử lại: dòng đầu ra "BÁO CÁO TUẦN 19/10 – 25/10/2026", tiếp theo "1. Đã xong (4 việc):" và 4 dòng việc, rồi phần vướng mắc và tuần tới như trên. Chép ô, dán vào Zalo hoặc email rồi viết thêm lý do, đề xuất. Có nơi tự thêm dấu ngoặc kép ở đầu và cuối khi dán ô nhiều dòng, xoá đi là được.
Báo cáo riêng từng người: thêm điều kiện B2:B200=J1 vào mỗi FILTER, với J1 là ô chọn tên. Trưởng nhóm đổi J1 lần lượt từng người là có bản nháp cho cả nhóm. Cách FILTER nhiều điều kiện, xử lý lỗi #N/A và lọc theo ngày được giải thích kỹ ở bài cách dùng hàm FILTER trong Google Sheets.
Trên Excel
FILTER có trên Excel 365 và Excel 2021 trở lên, TEXTJOIN có từ Excel 2019. Excel không cho nhiều điều kiện tách đối số như Google: viết FILTER(…; (E2:E200>=H1)*(E2:E200<H1+7); "(chưa có việc xong)") — đối số thứ ba thay luôn IFERROR. Excel 2016 trở về trước không có hai hàm này.
Tự dựng bảng việc và các công thức trên mất khoảng một buổi. Nếu nhóm bạn chưa có bảng việc chung, mẫu Bảng theo dõi công việc PRO có sẵn những phần sau (theo trang sản phẩm và hướng dẫn):

Hướng dẫn cài đặt và sử dụng Bảng theo dõi công việc PRO
Xem trên YouTube ↗Bốn phần: việc đã làm, kết quả bằng con số, vướng mắc cần hỗ trợ (ghi rõ cần ai làm gì trước ngày nào), và kế hoạch tuần tới có hạn. Phần đã làm và kết quả nên viết chung một dòng.
Khoảng 5–10 gạch đầu dòng, đọc trong 2 phút. Chọn 3–5 việc quan trọng nhất; việc lặp lại hằng ngày gộp thành một dòng có số liệu.
Viết tiến độ đo được (xong 3/5 bước), bước tiếp theo đã chốt, và lý do chậm nếu có. Một tuần chậm ghi thật vẫn tốt hơn một bản báo cáo kể việc chung chung.
Chọn một giờ cố định: chiều thứ Sáu để sếp xem trước cuối tuần, hoặc trước 9 giờ sáng thứ Hai nếu có họp đầu tuần. Vướng mắc gấp thì báo ngay trong tuần, không chờ báo cáo.
Được phần lớn. Dùng FILTER lấy việc có ngày xong trong tuần, TEXTJOIN nối thành đoạn chữ, COUNTIFS đếm tỷ lệ hoàn thành. Phần lý do và đề xuất ở mục vướng mắc vẫn phải tự viết.
Kế hoạch viết đầu tuần, nói sẽ làm gì và ưu tiên việc nào. Báo cáo viết cuối tuần, đối chiếu với kế hoạch: xong gì, kết quả ra sao, việc nào chuyển sang tuần sau và vì sao.
Cách quản lý công việc nhóm bằng Google Sheets: cột cần có, công thức báo trễ hạn, Kanban bằng FILTER, tổng quan theo người và nhắc hạn qua email.
Cách lập kế hoạch công việc tuần cho cá nhân và nhóm nhỏ bằng Google Sheets, Excel: cột cần có, ưu tiên, ước giờ, % hoàn thành, việc quá hạn, họp tuần.
Cách vẽ biểu đồ Gantt trên Google Sheets bằng định dạng có điều kiện, hàm SPARKLINE và biểu đồ thanh xếp chồng — có công thức, ví dụ ngày cụ thể.
Chăm sóc khách hàng sau bán: lịch chạm khách ngày 1, 7, 30, 90, mẫu tin nhắn, xin đánh giá, xử lý khiếu nại, tỷ lệ mua lại và bảng Google Sheets nhắc gọi.
Xem thêm mẹo và video hướng dẫn trên kênh YouTube HiTaVa, hoặc đọc các bài khác trong chủ đề Công việc & bán hàng.
